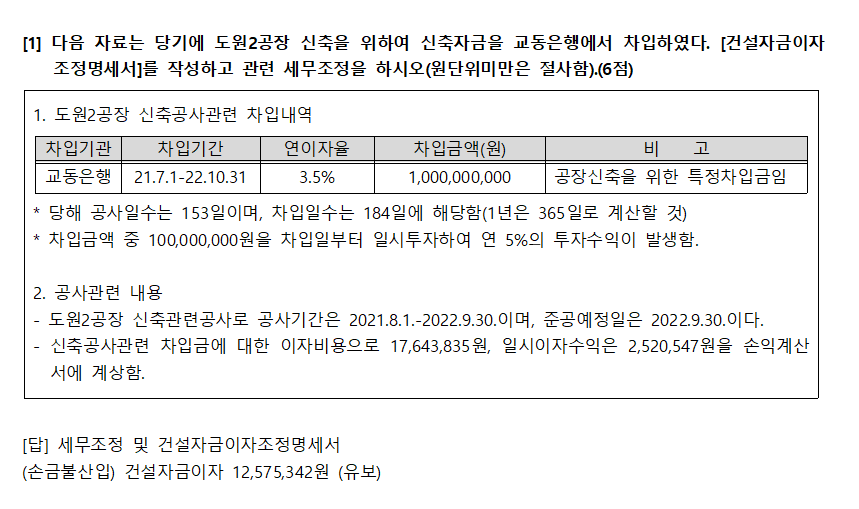

안녕하세요 유슬기 교수님 이번전세1급 에서 건설자금이자관련질문이있습니다.



제가 알기로 건설자금이자 계산시

1,000,000,000 * 3.5% / 365일 * 153 (공사일수) - 2,520,547 (일시이자수익)

= 14,671,232 - 2,520,547 = 12,150,685 손금불산입(유보)

전이렇게 알고있었는데 답지에는 12,578,342 로 나와있어요 ;;

대부분시험친분들이 이렇게 계산을 하셨던데 도대체 왜 저게 답이된건지모르겠습니다!





0

댓글

댓글 1개
날짜 투표수
  • (17,643,835-2,520,547) X 153/184 =  12,575,342원

    전체 차입일수 분에 당해 공사일수로 계산이 된 것 입니다.



    1,000,000,000원 X 3.5% X 183/365 = 17,643,835일

    이자비용과 이자수익은 모두 184일에 해당하는 것 입니다.

    차입일 184일 중 실제 공사일에 해당하는 153일만

    건설자금이자로 본 다는 것 입니다.
